輔大文舍至今尚未動工?!總務處:已公開招標11次。

一、前言 在去年六月,文舍女宿因整修工程而停止往後的住宿服務,文園餐廳因此關閉、立言男宿更變為女宿。床位減少對於住宿生而言是相當大的衝擊,外宿亦為不小的負擔,然而當時校方並未對受影響學生作出任何補償或補救措施。 對於居住正義、程序正義等事宜,大家心中自有評斷。我們現在可以關注的是校方自此之後的作為與行事方針。 接下來要給各位看一些數據資料。 二、政府補助款報導 2022/06/28 輔大官網【文德文舍學苑獲教育部補助近8仟7佰萬 榮登教育部每平方米最高補助案】
2022/06/29 輔大臉書粉絲專頁【老宿舍新改造 輔大文德文舍學苑獲教育部補助近8仟7佰萬 榮登教育部每平方米最高補助案!】
三、輔大總務處招標公告節錄

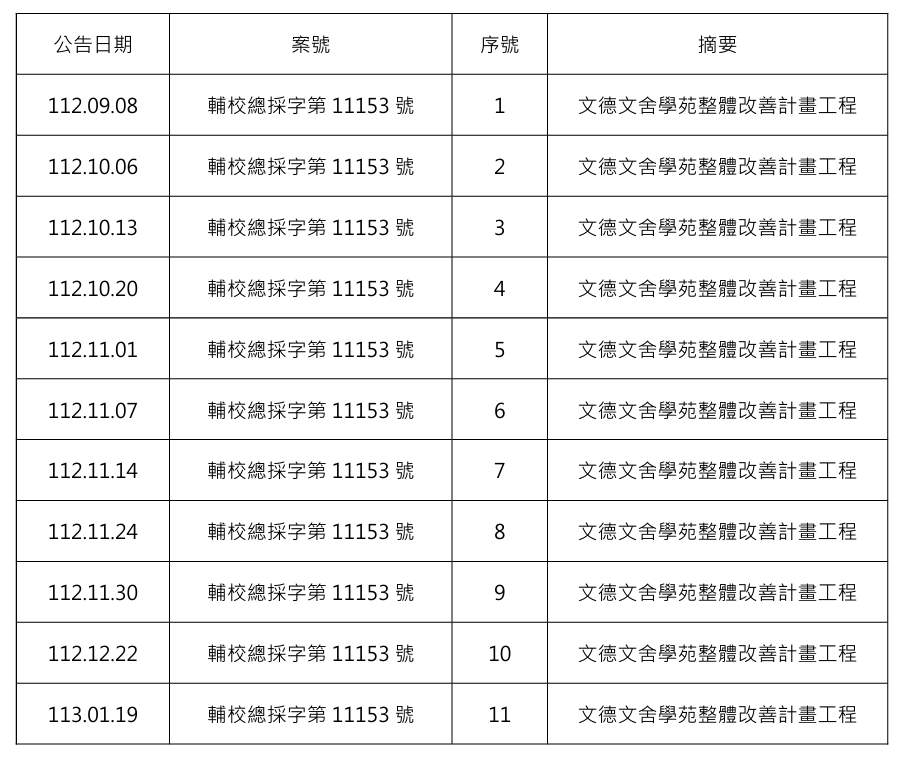

megapx
可以看到的是,校方在工程尚未決標前(去年六月)就作了人員疏散等一連串的行政作業,且在112.09.08才進行第一次招標,第十一次招標已是113.01.19的事,就文舍目前的狀況可以推斷第十一次也流標了。 以結果而言,校方閒置文舍將近一年的時間,未作出妥善使用亦未進行整修。 檢附第十一次招標公告(預算金額:新臺幣 294,168,060 元整)
另外,仁園餐廳也進行了11次招標未果,有興趣請參第三點連結。 四、結語 只是把一些事實整理給大家,祝大家天天開心。 撰文:N.M. 日期:2024/05/07
