中捷藍線的問題(文長注意)
中山醫學大學
※共六題,要留言前請先把文章看完
風頭過去了,我覺得應該要拿出來討論實際狀況,選舉前才在跟風的阿狗阿貓現在會比較少
建議不是工程專業的人可以去MRT板爬文或是去閱讀環評報告書以及前年公聽會的資料,別看e川在名嘴節目上講一句就吸收一句,獨立思考的能力對於受過高等教育的人來說相當重要
Q1. 沙鹿車站會再改回原方案嗎?
A1. 假議題。綜合規劃報告在去年年初已經送出去,現在交通部已經審過兩次,環保署也審過一次。交通部對沙鹿段的意見主要是跟台鐵轉乘的問題,環保署要求補充的是開挖土方及交通衝擊的計算數據要算清楚,目前也沒聽說交通部覺得藍線沙鹿高架方案不ok,但需要給得出交通部滿意的轉乘解方
(請看第三到第六行)

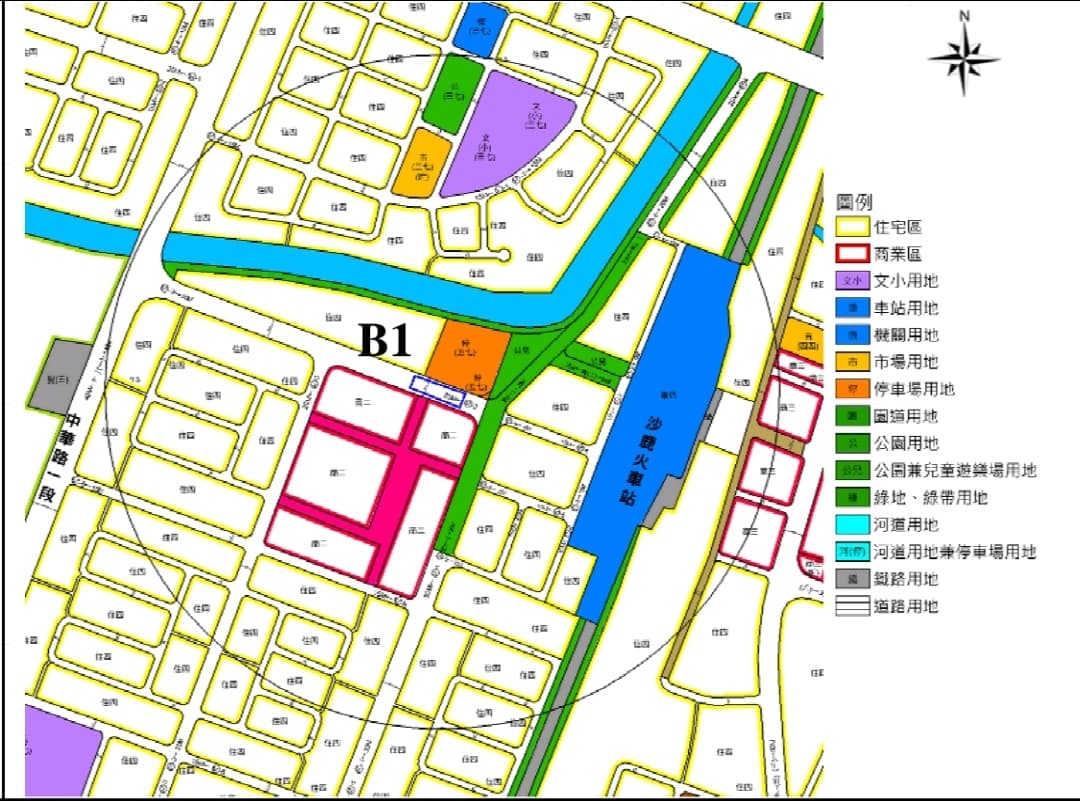

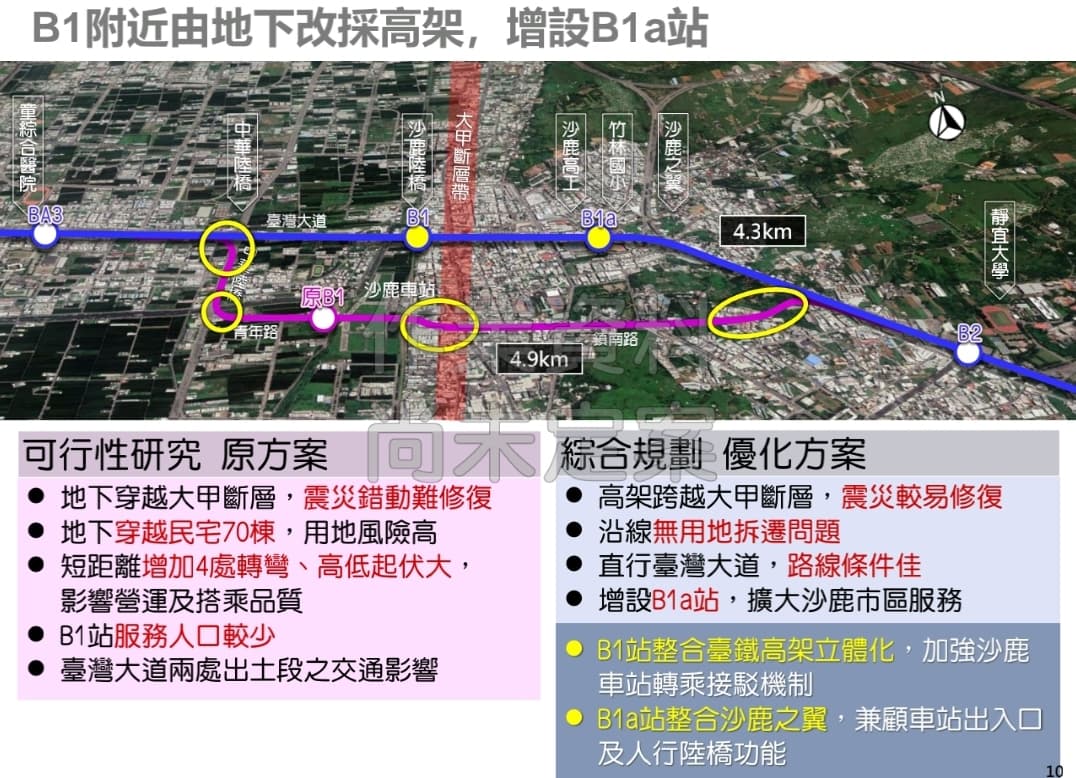

依照工程可行性,交通部還是會傾向於核定土建簡單、徵收較少(不用拆房)、不用拐三個大彎、坡度較緩、斷層錯動時修復容易的高架方案
(市府要改成高架必須要在報告中做出專業的利弊與影響評估分析,不是想改就改)

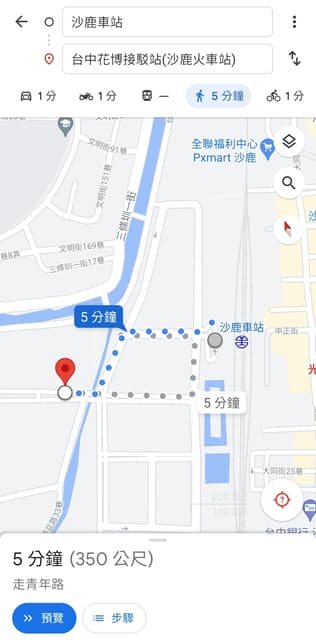

至於有人會說原方案有共構,但拿出原可行性研究資料顯然是沒有,原方案的車站在沙鹿火車站後面步行350公尺(直線265公尺但不可能走直線),也就是隔了田地跟一條水圳的後方(車站在梧棲而不是沙鹿),基本上蓋了就跟站外轉乘無異,而且我記得那邊沒有人行道讓大家走,相當危險
這不會比450公尺的空橋(而且還可能是暫時性的)友善到哪裡去,即使鐵路高架化也不可能西移跑去跟它共構,因為那邊不是台鐵的土地。未來鐵路高架北移了,原方案反而離更遠
舊版看似直穿沙鹿市區,但沙鹿市區內沒有車站,最近的站只有靜宜,跟另一個位在「梧棲區」的沙鹿站,兩站距離約3公里
在台灣,可行性研究只是畫站點跟路線,發現執行難度太高或問題很大時都會再做調整。假使今天+ln連任直接把舊方案做成綜合規劃送審,恐怕會被交通部的委員電爆,並且一直被退件,徵收70間民房及坡度太陡又轉彎都會被質疑不可行,且為了這一站地下化效益不大
別小看靜宜到原B1的坡度,它超過5%,會導致列車打滑或爬坡不順
所以……已經走到了環評跟交通部審查的階段,除非交通部覺得現有方案不行要求中市府再花一年重做原本方案,不然e川想靠腰這部分也沒什麼用了
Q2. 正英站(B8)到底是怎麼回事?

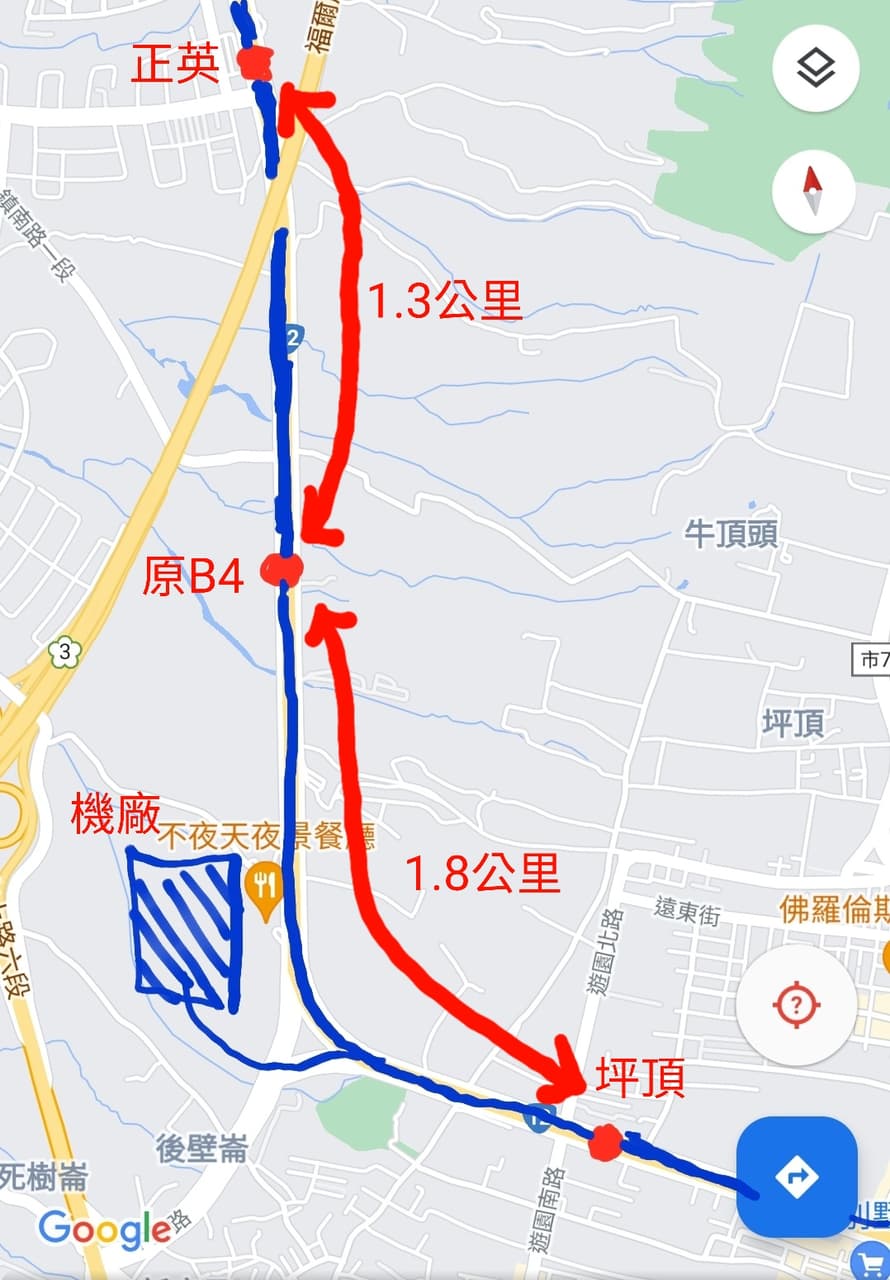

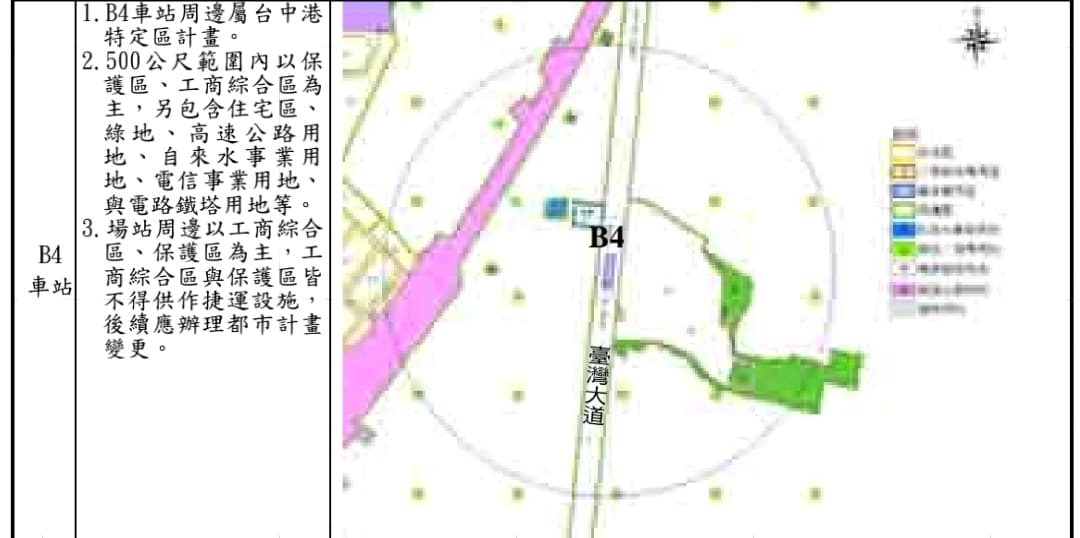

A2. 先講歷史,有個預留站被稱為B4,在鎮南路台灣大道口,約在正英站南邊1.3公里,周邊幾乎沒住戶,附近是保護區。2020年公聽會時沒有這一站,而後交通局說要把原B4站移到正英
原本2020年底綜合規劃報告就會送審,但後來因為加了這一站,因此2021年才送報告
公聽會結束時不分藍綠無黨籍都有議員想爭取設站,交通局原先說沒什麼需求所以不要,但之後又修改了報告並把設站的必要性寫出來,冬瓜妹還自己先宣布有了(不是規劃單位先公布)。很多市民對此相當反感,因為他們擔心地方繼續喬不定會造成藍線卡關,且認為顏家跟這一站關係很大
這一站是林靜儀在攻擊的點,依照公車專用道上下車數據來看,坪頂的人次比它更高,但市政府只讓東別站西移來解決,所以地方上確實有人覺得不平衡,要嘛兩個都設要嘛兩個都不要,直接用弘光南移跟東別西移來替代
從報告書來看,舊版本跟新版本的藍線其實都沒有坪頂,原B4要維持原地方預留、北移正英、還是東移坪頂是交通局要決定的。原B4最後被移到了正英
e川有「坪頂被正英換掉」的說辭,很明顯是說錯,精確的說,應該是「原B4原先只做預留,結果後來又變成了正英」。坪頂本來就沒有設站計畫,因此坪頂沒有「被換掉」的問題,只有「沒有設站」的問題
爭取坪頂設站本來就是2020年7月的公聽會(Last chance)時就要講,第一次看到張議員去講已經是12月,公聽會上面完全沒有她的意見。變成未來要增設只能跑環差了
可行性研究時就有議員跟立委希望東海段地下化,他們因為選對了時機有提早去講,所以評估後也在綜規實現
至於林醫師想要查B8有沒有什麼圖利之類的,我覺得她可以去查,有膽識就趕快查,有誠意去查就不要給我拖下去。但她選後只說,「這方面的問題我會向中央詢問」
黑道家族在2005年時購入正英旁邊的土地,附近其他土地也有其他人卡位了,假使這些問題都有依照法定程序來走且合法,她在正英站的議題上,再挖下去可能也挖不到能送司法程序的東西
因此我認為最後這一站不會消失,假使年底換了市長也一樣。要不要設站也是交通部給意見而不是立委(除非交通部後來針對這一站有意見,或是對需求有疑慮)
此外如果撤站會得罪不少已經卡位的金主,而且冬瓜妹在議會上可能也會卡沒有正英站的報告
Q3. 坪頂站還會再出現嗎?
A3. 這是議員要爭取的東西,立委的工作只是向中央爭取經費興建。如果要新增這個車站,之後要做環差也沒問題。假使風頭過後也見不到議員持續在爭取,那很明顯就是選舉前做做樣子罷了,龍井人如果在乎坪頂,要去向你們那一區的議員跟交通局施壓
Q4. 經費暴增(327億)的原因?

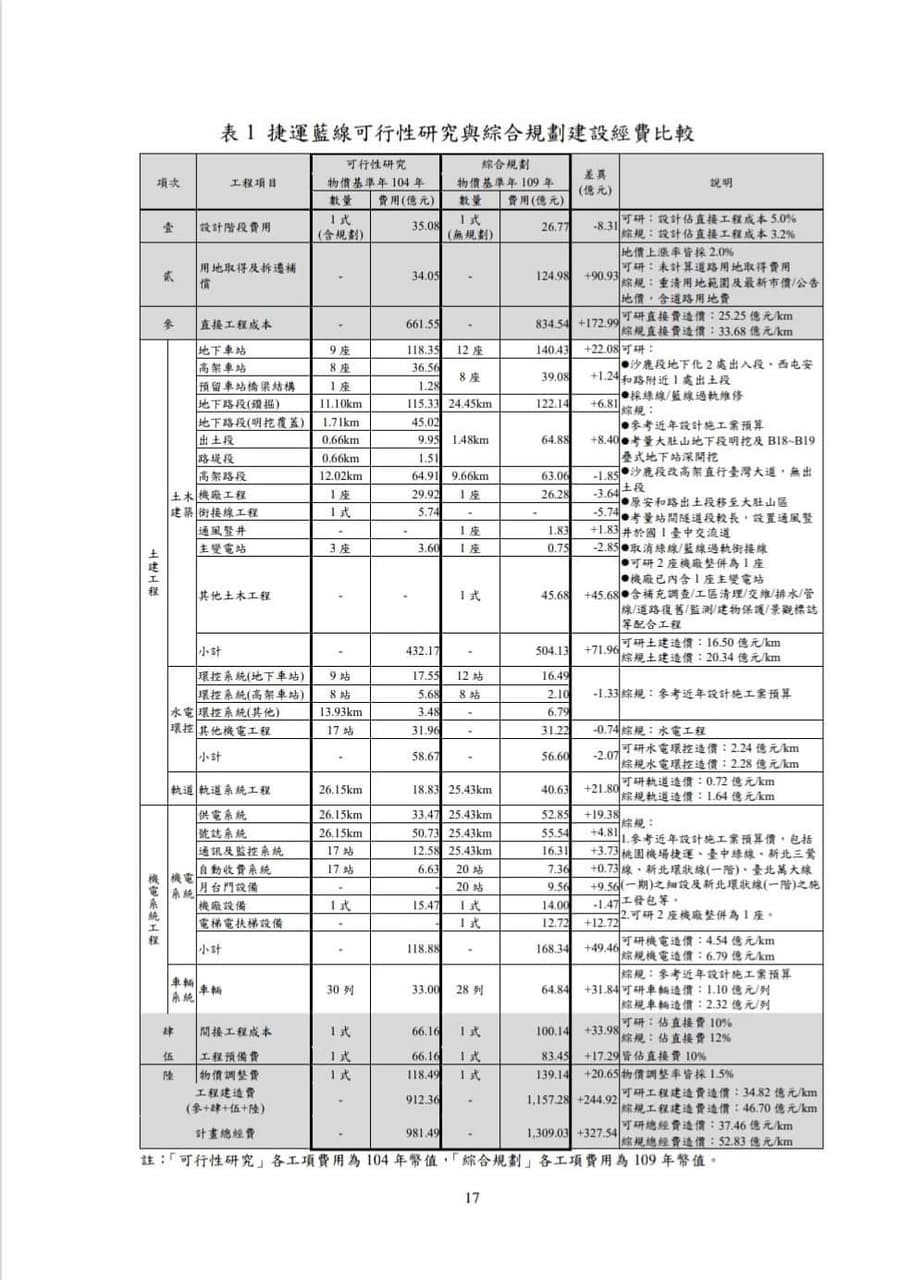

A4. 條列一下
1. 徵收費125億還沒算入(市府得全額負擔徵收)
2. 改成以2020年的幣值計價(原本是2015年)
3. 三級廠升為五級廠(所以綠線藍線不會有引道相接)
4. 精確計算總共所需的電扶梯等設備的數量,以及新增的設備
5. 地下段延長0.9公里
原本的981億應該只夠蓋龍井機廠以東的路段
舊版的一樣會面臨1、2、4的因素,且海線有地下含水層,今天挖五公尺明天會上浮四公尺,成本算下來也會暴增300億以上
Q5. 機廠沒事幹嘛搬去山坡地?

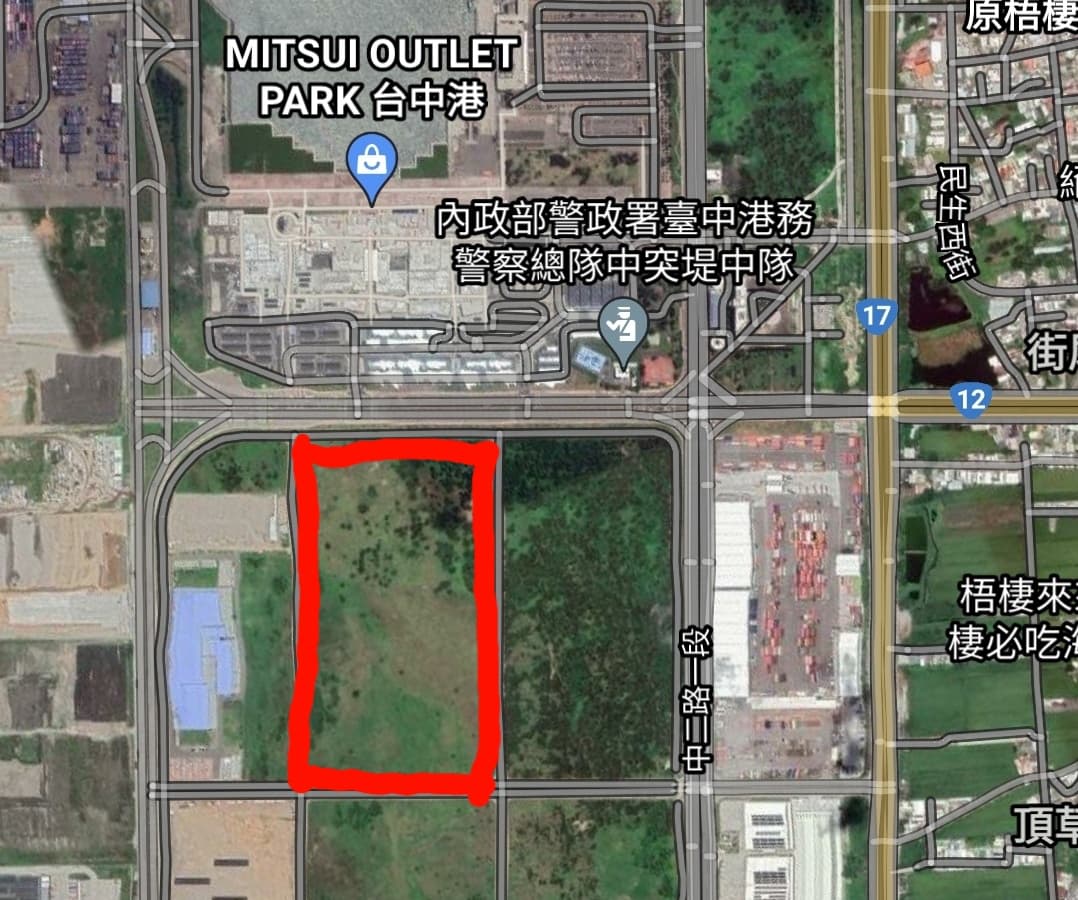

A5. 三井停車場對面那塊地(紅框處)是港務局的,原本是要選那塊,但他們不想釋出土地給捷運當機廠,所以只能另尋備案。新的龍井機廠也有一些優點,像是可以加密市區段的班次密度,及遇到天災時東邊的地下段也能照常運行
至於e川說龍井機廠那邊也有黑道家族的土地,我聽了也只能笑笑。因為龍井機廠不像北屯有設站,且前後兩個車站都離它非常遠(一個2.7公里,一個2.4公里),加上它周圍是保護區,因此沒辦法開發(除非向內政部解編,但+ln上次申請原B4附近解編成物流園區內政部不同意)
至於他又說在三井前提前轉彎是因為圖利旁邊的黑道土地,我聽了也是笑笑,除非港務局願意釋出土地,或是三井願意挖出他的停車場蓋車站出口,不然就是沒辦法設在那邊了
這樣攻擊下來,市民對e川也不會多有好感,打正英站有些民眾會覺得黑道家族很貪心,但其他的越看越像在上綱,醫師要攻擊的點也沒有e川那麼失焦,軟土深掘真的會招致反感
Q6. 台中市民的想法?
A6. 動工!快動工!
三場公聽會的共識都是盡快動工,大家對於顏家的反感在於,若有弊案拖延到動工時程會是全體台中市民(我覺得是全台灣啦)的一大損失,但如果這些東西仍是合法的,卻被當作炒作選戰拖延核定的工具,那台中市民對dpp也一樣會很感冒,所以若有誰敢拖延到動工,那他就會被台中人當作罪人
雖然眼睜睜看著黑道跟政客一起炒地皮賺錢讓人很反感,但市民更不能接受的是捷運無限期延宕
題外話:
Q7. 假使沙鹿改回地下化後藍線會變成什麼樣子?
A7. 為了符合坡度及營運成本及安全,我估藍線的地下化路段將長達22公里,造價破1400億。報告重做程序重跑將晚2至5年動工,13年後完工。
但好像還沒有人有想到這個
