[已更新]東華的大施工時代(內含車格施工資訊)
已配合0906公告信更新以下資訊
怕大家懶得看完,先給個停車懶人包:
1.行政大樓現在僅剩臨時機車車位可停車
2.前門的機車停車場還沒修好➡️可以改停在行政大樓前面的人行道,但只能單側停車
3.下週開學請提早出門找車格,尤其是去人社院及藝術學院上課的學生➡️藝術學院旁邊多了一個機車停車場可以停車(?
一、行政大樓汽機車車棚改建太陽能光電車棚[已更新]
🔸施工時間:114年7月10日至12月下旬
🔸施工範圍:行政大樓汽、機車停車場全區。
🔸注意事項:椰林大道雖已整理椰樹,惟仍可能有枝葉掉落之情形,請車主自行斟酌停車。若車輛受損,相關風險不在本校保險理賠範圍內,尚祈見諒並請多加留意。

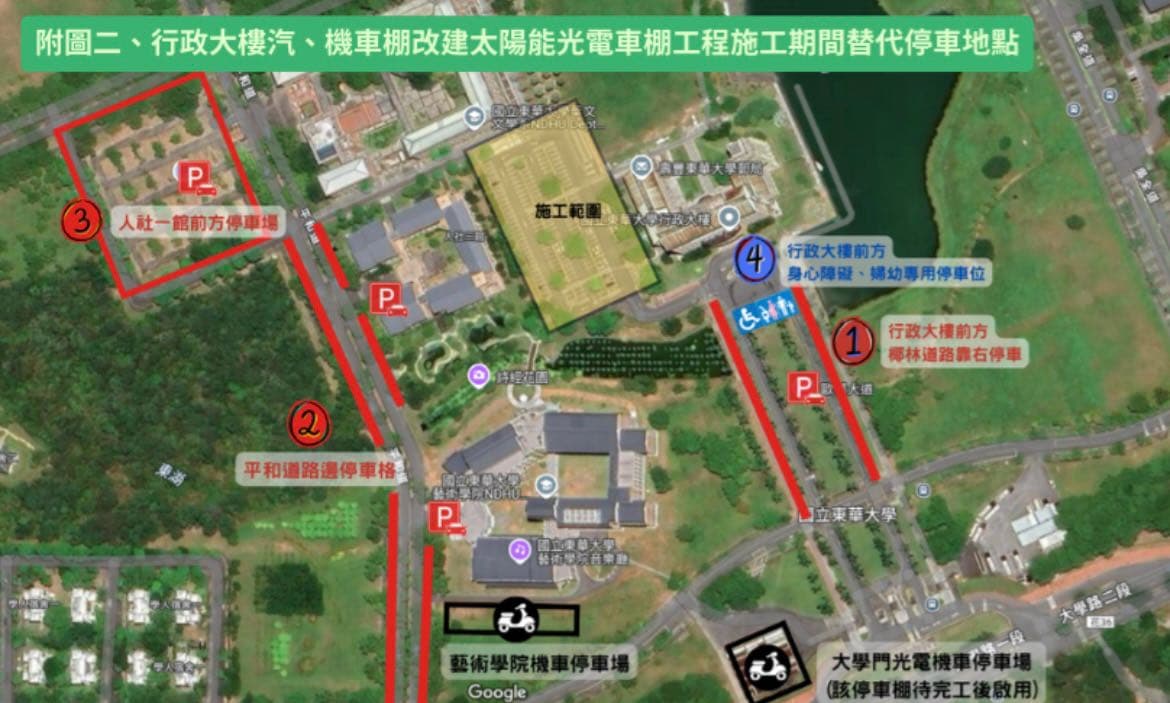

[更新版]圖:行政大樓汽機車棚改建太陽能光電車棚工程施工期間替代停車地點

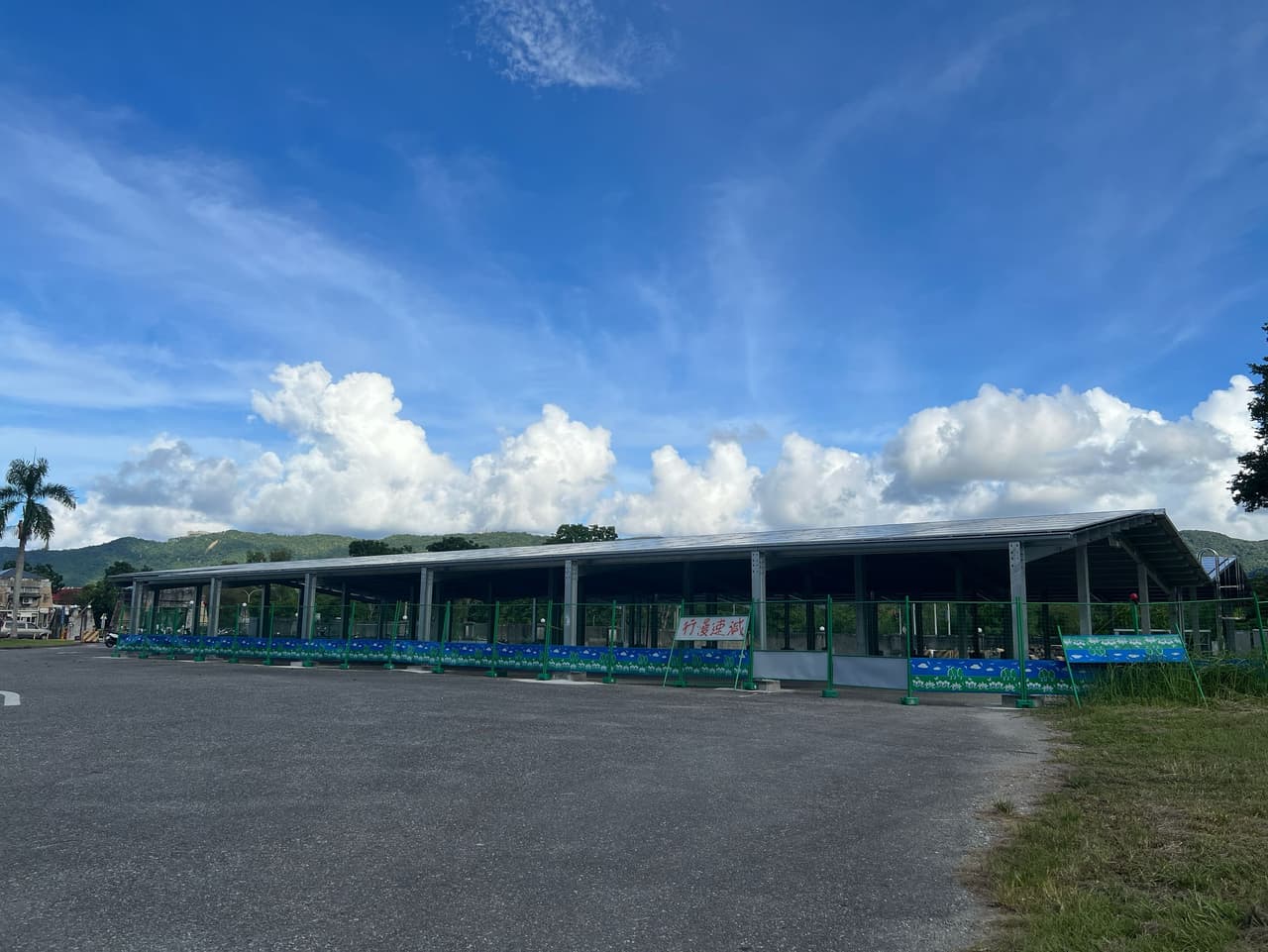

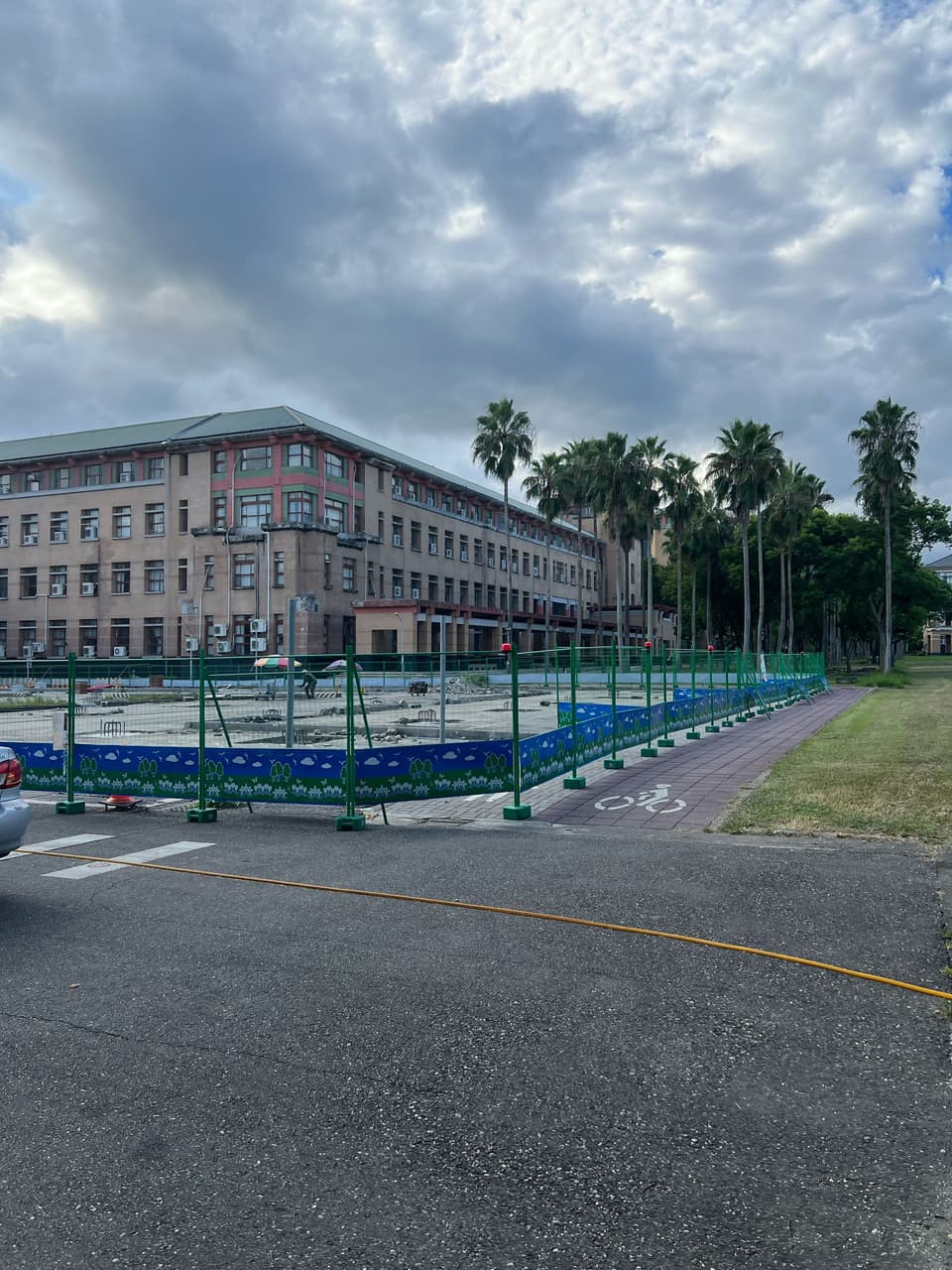

圖:0905現況

二、大學門機車棚改建太陽能光電車棚[已更新]
🔸施工時間:預計114年9月15日開放停車
🔸注意事項:為銜接車棚內部與外圍區域,預計於10月初辦理AC鋪面改善工程,施工期間將禁止停車,確切施工及禁止停車時間將另行公告。

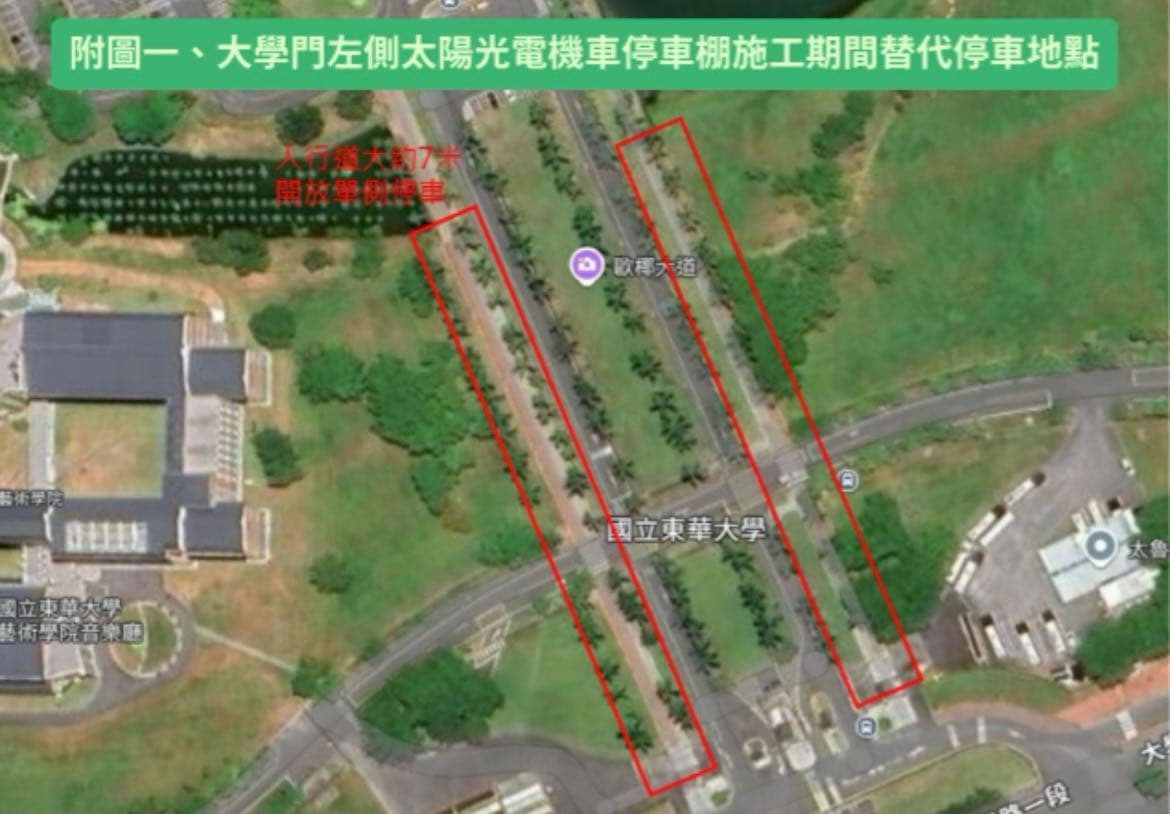

原圖:大學門機踏車停車棚(施工區域、替代臨時停車區規劃)

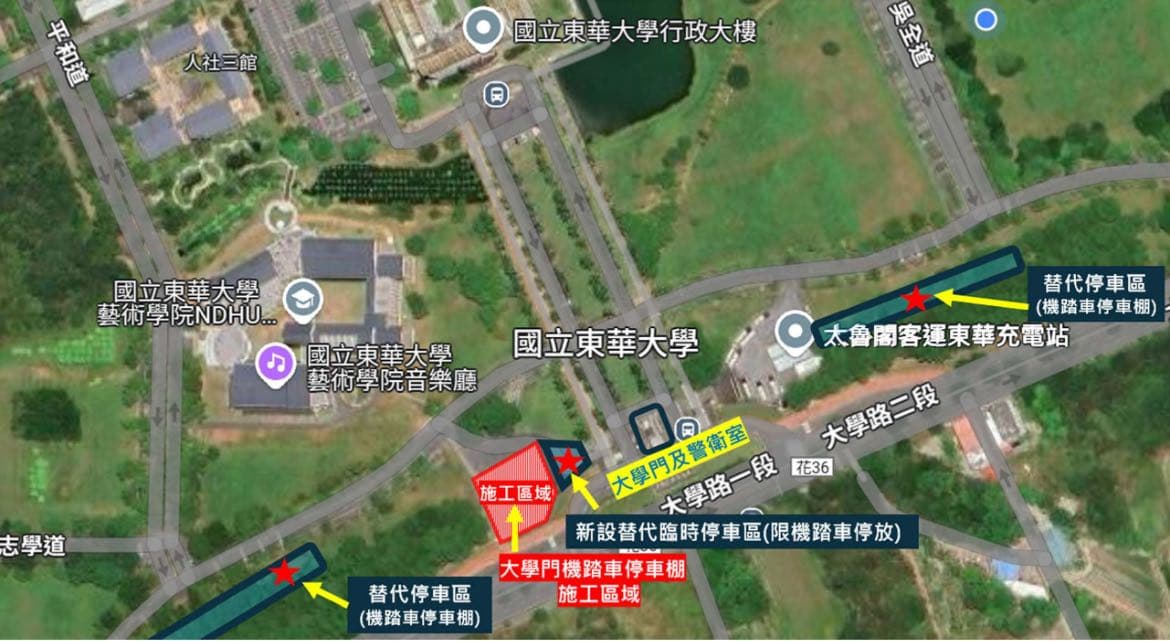

[更新版]圖:大學門左側太陽光電機車停車棚施工替代停車地點

圖:0905現況

三、向晴莊機車棚改建太陽能光電車棚[已更新]
🔸施工時間:預計114年11月可開放停車

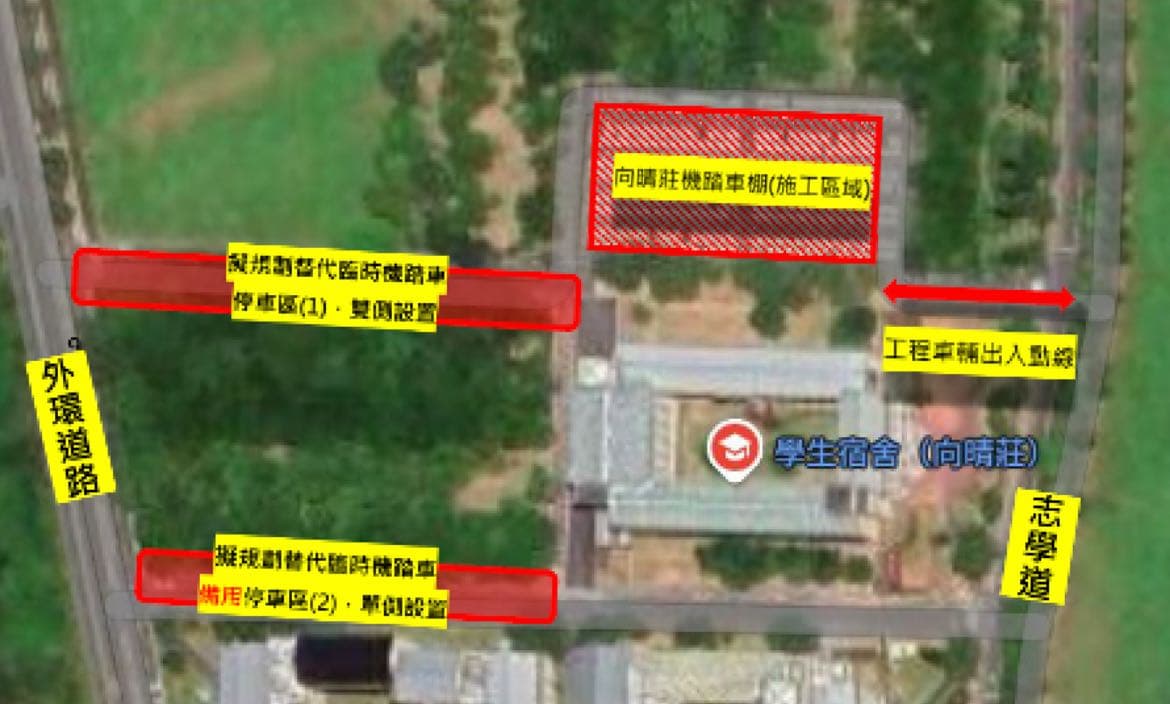

圖:臨時停車位置

四、涵星一莊寢室搶修工程
🔸施工時間:限期114年9月24日前完工
五、涵星二莊無障礙設施改善工程
🔸施作時間:114年9月8日至115年3月6日
六、仰山莊機車棚二期新建工程
🔸施工時間:至114年6月21完工驗收改善中
七、理工一館D棟資源循環拆除工程[已更新]
🔸施工時間:114年8月28日至12月25日(自9月8日起每日工時延長為上午8時至晚上8時)
🔸注意事項:施工期間工區將全面圍封並管制進出,非施工人員禁止進入。因拆除期間適逢開學,為降低影響,高噪音及粉塵作業將優先安排於週六或夜間時段進行。

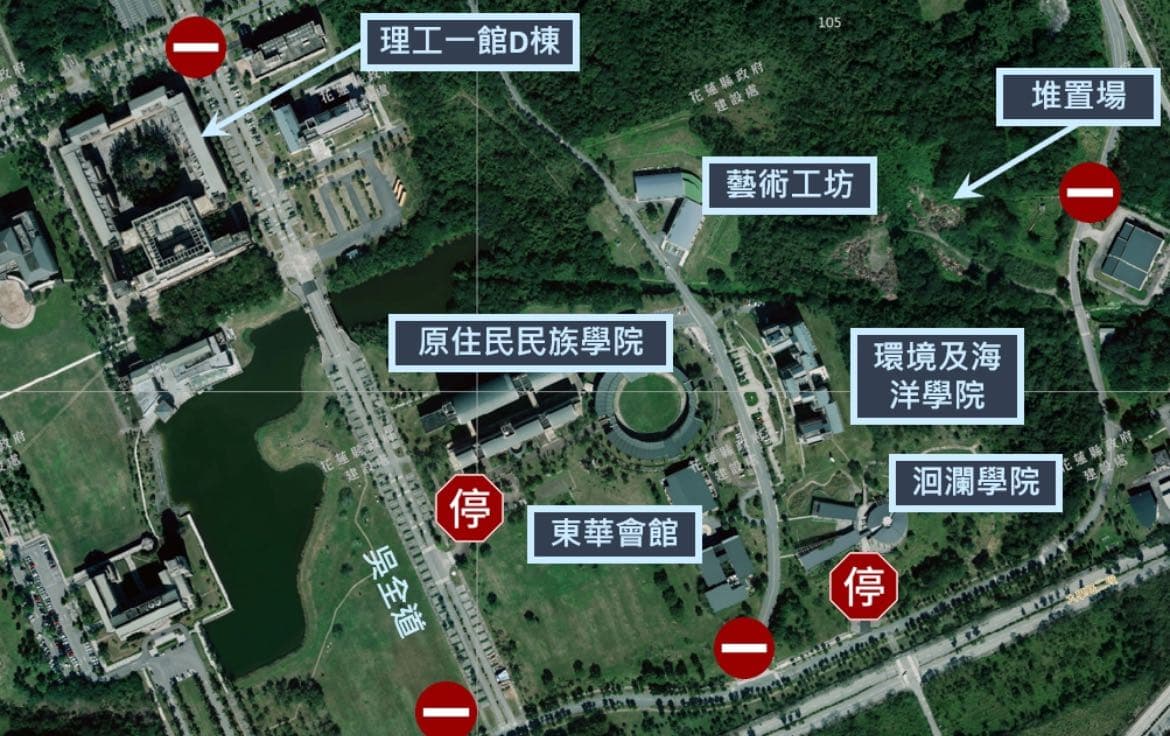

圖:交通管制及運棄路線
(圖中「停止」、「禁止」標誌位置,施工單位將派員進行交通管制與引導,請全校師生同學配合現場管制人員指揮,注意通行安全。)

八、行政大樓辦公空間第一期施工公告
🔸施工時間:114年8月27日至9月7日完成先期準備工作,後續開工後210日曆天完竣。(應該是115年4月後完工
🔸注意事項:施工採逐樓層進行,將另行通知受影響單位,並於施工前召開協調會議;施工順序依廠商排程及各單位需求滾動性調整,施工前一周將通知施作空間所屬單位配合。
九、東華會館災損復原整建工程。
🔸施工時間:114年7月15日至115年4月30日(含假日)
🔸 注意事項:本工程施工期間以圍籬區隔為工區,實習小屋進出路線將改為其他入口進出。
圖:施工圍籬

十、管理學院欄杆等修復工程
🔸施工時間:113年12月12日至114年12月5日
十一、育成中心電力設備改善工程
🔸施工時間:114年6月19日至9月30日
十二、游泳池看台區[已新增]
🔸施工時間:預計114年9月15日至114年12月31日

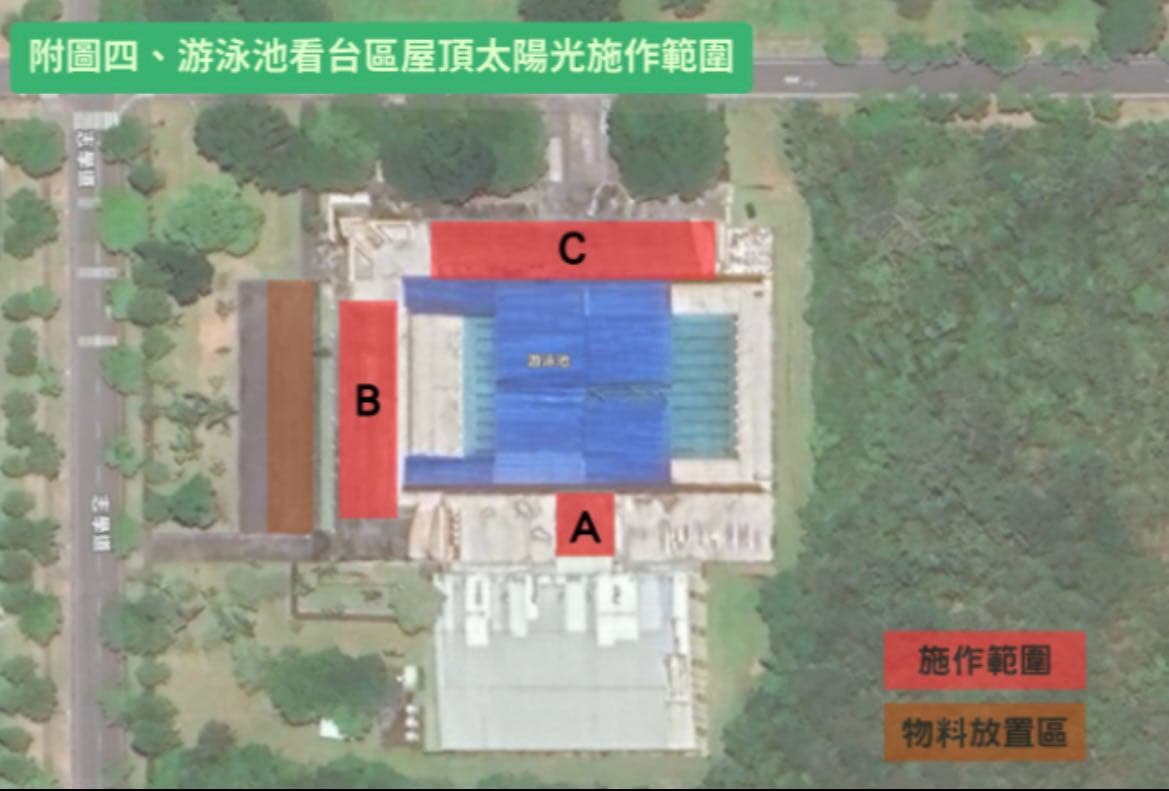

[已新增]圖:游泳池看台區屋頂太陽光施作範圍

一路到116年,都還有滿滿的工程等著各位喔🥰

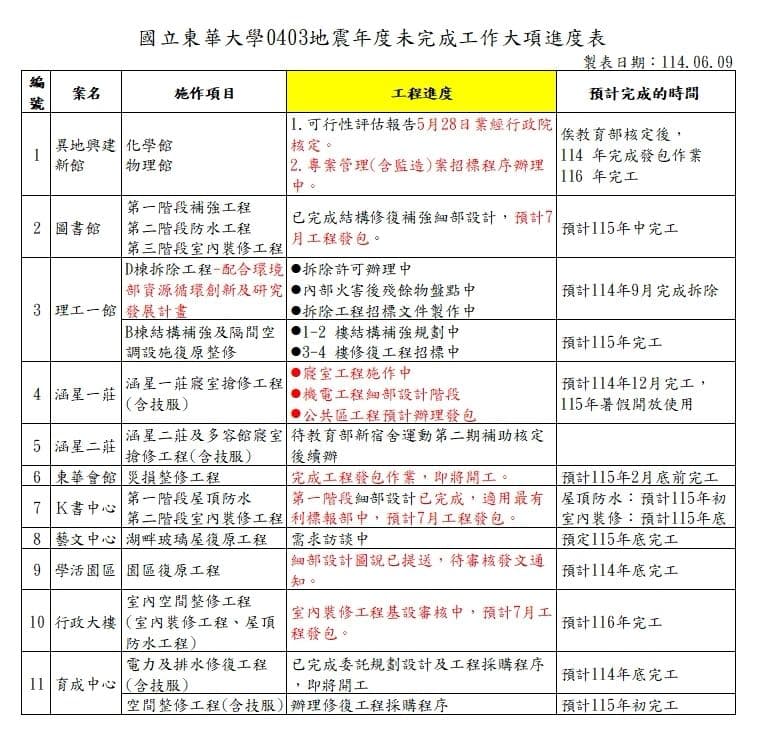

圖:0403地震年度未完成工作大項進度表114.06.09
